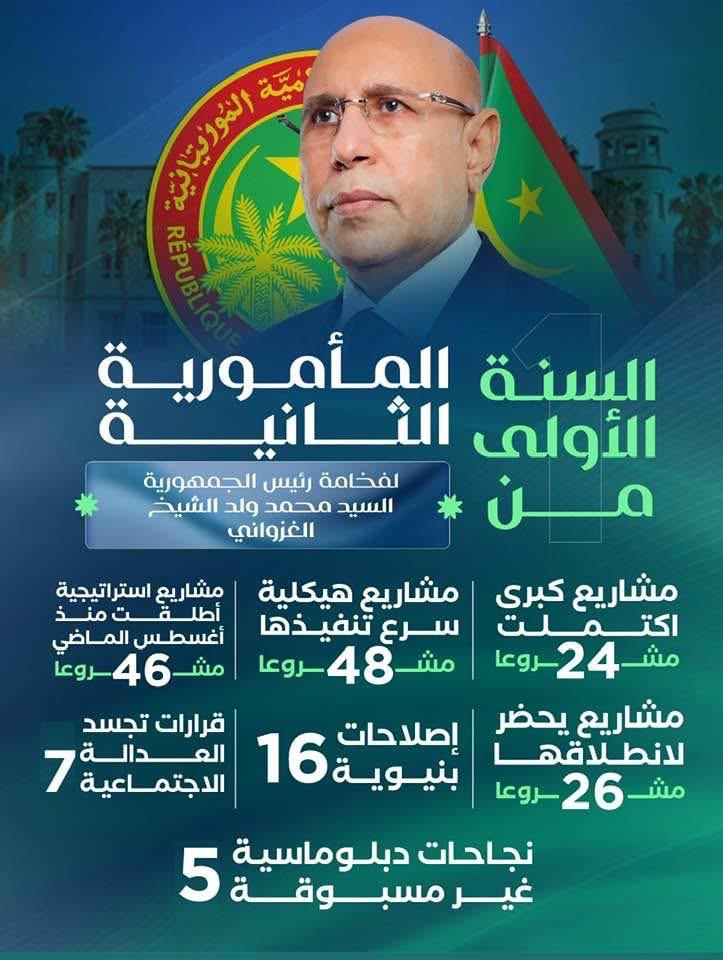

الحكومة تكشف عن وثيقة تتضمن حصيلة المشاريع في المأمورية الأولى

كشفت حصيلة العمل خلال السنة الأولى من مأمورية رئيس الجمهورية محمد ولد الشيخ الغزواني نسب إنجاز متقدمة لعشرات المشاريع الهيكلية التي تمت تسريع وتيرة الأشغال، وذلك بالتزامن مع إكمال أكثر من 20 مشروعا كبيرا خلال نفس الفترة.
ووفق هذه الحصيلة، فقد بلغت الأشغال نسبة 96%، في بناء وإعادة تأهيل وتوسيع المرافق التعليمية المتأخرة، فيما بلغت نسبة 74%، في بناء توسعة المعهد العالي للتعليم التكنولوجي بروصو، و63%، في بناء المدرسة العليا للتجارة.
أما أشغال توسعة المركز الاستشفائي الوطني، فبلعت نسبة 95%، فيما بلغت النسبة 98% في أشغال بناء وتجهيز المعهد الوطني لبحوث الصحة العمومي، و89% في أشغال تصريف مياه الأمطار في مدينتي أطار وسليبابي، و83%، في أشغال إنشاء سدود آغمامين، ولفطح ، والبربار في ولايتي العصابة والحوض الغربي.
أشغال مشروع توسيع وتطوير شبكة توزيع مياه الشرب في نواكشوط، بلغت نسبة 75%، وهي النسبة التي بلغتها أشغال إنشاء خط كهرباء الجهد العالي نواكشوط -ازويرات بجهد225 كيلوفولت مع محطات فرعية مرتبطة به.
وضمن المشاريع الهيكلية التي جرى تسريع وتيرة الأشغال فيها، جاء بناء مستشفى في تجكجة، والذي بلغت نسبة إنجازه 86%، فيما بلغت النسبة 70% في بناء مستشفى في العيون، و34% في بناء مستشفى في ألاك.
أما أشغال مشروع إنشاء 5 سدود في الحوضين والبراكنة فوصلت إلى 55%، فيما وصلت نسبة أشغال مشروع تمديد شبكة الجهد المتوسط في المنطقة الجنوبية الشرقية، مقطع كهيدي- سليبابي- كيهيدي بجهد 33 كيلو فولت 19%، وتقدمت أشغال الخط الكهربائي متوسط الجهد بين سليبابي وكيفة، وكهربة المناطق الواقعة على الخط بنسبة 46%.
وبلغت نسبة أشغال مشروع زيادة السعة التخزينية للمحروقات في نواكشوط (17.000 متر مكعب للغاز، و3.500 متر مكعب للوقود، و2.500 متر مكعب للبنزين)، نسبة 80%، فيما بلغت نسبة إنجاز تركيب شبكات الإنارة العمومية في نواكشوط ونواذيبو 92%، ونسبة تقدم أشغال مشروع تعزيز البنية التحتية الكهربائية لـ50 مقاطعة – المرحلة الثانية نسبة 50%.
كما تقدمت أشغال الهندسة المدنية لإخلاء المنطقة اللازمة لتركيب المولدات في 50 مقاطعة بنسبة 71%، فيما وصلت نسبة الأشغال في بناء جسر روصو ومحاوره الفرعيةإلى 42%، وبلغت نسبة أشغال طريق تجكجة – سيليبابي 30%.
فيما بلغ تقدم الأشغال في طريق طريق انجاكو – كرمسين نسبة 73%، وفي طريق آشميم – انبيكت لحواش بنسبة 37%، وفي طريق آمورج – عدل بكرو نسبة 19%، وفي طريق أطار – شنقيط نسبة 18%، وفي طريق الصواطة- باركيول نسبة 14%، وفي طريق الصواطة – مونكل نسبة 13%.
أما أشغال إعادة تأهيل وتوسيع المقطع الثالث من طريق نواكشوط – بوتلميت، (من 108 كلم إلى 150 كلم)، فبلغت نسبة 93%، فيما بلغت نسبة أشغال إنشاء وترصيف طرق مدينة الطينطان نسبة 62%، فيما بلغت نسبة أشغال إعادة تأهيل وبناء بعض مقاطع طريق ألاك – مقطع الحجار نسبة 95%.
وتوصلت وتيرة تسريع أشغال المشاريع، حيث بلغت نسبة الإنجاز في أشغال إعادة تأهيل وبناء بعض مقاطع جوك – كيفة نسبة 93%، ونسبة 68% في أشغال إعادة تأهيل وبناء بعض مقاطع طريق الطينطان – العيون، ونسبة 72%، في أشغال إعادة تأهيل وبناء بعض مقاطع طريق اعوينات ازبل – تمبدغة، و64% في أشغال إعادة تأهيل وبناء بعض مقاطع طريق تمبدغة – النعمة، و95% في أشغال إعادة تأهيل وبناء بعض مقاطع طريق بوكى – كيهيدي، و81% في أشغال مشروع إنشاء طرق في نواذيبو، و76%، في أشغال بناء مدارج مطار لمغيطي.
وجرى تسريع وتيرة هذه المشاريع بالتوازي مع اكمال 24 مشروعا كبيرا، غطت مجالات محورية؛ تعليمية وصحية، وخدمية؛ من مياه وكهرباء، وبنى تحتية نوعية..
وبلغ تقدم مشروع رقمنة الخدمات العامة نسبة 96%، فيما بلغت نسبة أعمال تحديث وتوسيع شبكة الإنترنت الداخلية الإدارية عالية السرعة (باستخدام الألياف الضوئية)، نسبة 99%.
أما تقدم أشغال تحديث مؤسسة ميناء خليج الراحة ميناء الصيد التقليدي بنواذيبو، فبلغت نسبة 36%، فيما بلغت أشغال إعادة التأهيل وتوسيع الحواجز القرو ية (المقطعان 1 و2) نسبة 52% و85%، وبلغت نسبة تقدم أشغال إعادة تأهيل وتجديد مبنى الحكومة نسبة 71%.
نسبة تقدم الأشغال في بناء قرية الصناعة التقليدية بنواكشوط وصلت نسبة 96%، فيما بلغت نسبة تقدم أشغال بناء مقر المجلس الاقتصادي والاجتماعي والبيئي 58%، وبلغت نسبة تقدم أشغال بناء مقر السلطة العليا للصحافة والسمعيات البصرية 77%.
مشروع أشغال بناء 1432 وحدة سكنية اجتماعية في أطار، وروصو، وسيليبابي، وكيهيدي، وكيفة، والعيون، والنعمة، بلغت نسبة 93%، وبلغت النسبة 80%، في أشغال بناء 200 وحدة سكنية اجتماعية في ازويرات، فيما بلغت النسبة 89% في بناء 33 منشأة لتخزين المواد الغذائية الأساسية في 13 ولاية.
واكتملت هذه المشاريع خلال الفترة من فاتح أغسطس 2024 إلى فاتح أغسطس 2025.
